สร้างบ้าน Loft ตอนที่ 14 -งานไม้ ตอนที่ 1

งานไม้

บ้านหลังนี้ใช้ไม้จริงทั้งหมด(ไม้เก่า) เพราะในระยะยาวคงทนและผิวสัมผัสดีกว่าไม้สังเคราะห์ ข้อเสียนั้นก็คือราคาค่อนข้างสูง

1.ระเเนงไม้ทางเดิน

ไม้ที่ได้ตอนเเรกจะยังไม่ได้ไส ช่างต้องมาทำเอง (ส่วนใหญ่โรงไม้ที่ขายไม้ศอก ก็ไม่ไสให้อยู่เเล้ว)เราต้องไสทำสีเอง ค่าเเรงค่อนข้างสูงเพราะใช้ช่างไม้เฉพาะเเละมีฝีมือ

ไม้ที่ไสเรียบร้อย

30 กันยายน 2555

วิศวกรของเราคุมงานทำพื้นระเเนงไม้ สรุปแบบว่าจะวางเเนวไหนของบ้าน เมื่อสรุปเเล้วขั้นเเรกช่างเชื่อมต้องทำตงเหล็กเป็นฐาน สาเหตุที่ใช้เหล็กเพราะว่าตงไม้อาจจะดีจริงเเต่ถ้าเจอสภาพอากาศที่ทั้งร้อนเเละชื้นอาจเกิดการคดงอได้ เราจึงใช้เหล็กซึ่งไม่มีการหดงอ

วัดขนาดของตงให้เท่ากัน เพื่อยิงหมุดทุกๆ 50 cm วิศวกรบอกว่าแนวการเรียงไม้ก็สำคัญ จะเรียงเเนวยาวหรือเเนวขวางทั้งนี้ทั้งนั้นขึ้นอยู่กับการปรับพื้น การไหลของน้ำฝน เราสรุปให้ปูแนวขวาง

เวลาฝนตกน้ำจะไหลเทลงสระน้ำด้านข้าง

เจาะสกรูเหล็กยึดพื้นคอนกรีตกับเหล็กตงให้แน่น

หลังจากเจาะตงเหล็กยึดกับพื้นปูนเเล้ว ก็เทพื้นปรับระดับกันอีกครั้ง

1 ตุลาคม 2555

หลังจากได้ไม้เก่ามามากพอสมควร (ไม้จากลำพูน) วันนี้ช่างไม้ ไสไม้ที่เหลือเพื่อเตรียมเรียงไม้

ก่อนที่จะไส ก็ต้องเอาตะปูที่ติดตามไม้เก่าออกให้หมด บางท่อนก็เอาออกยากมาก

น้องหาญบอกว่าเหล็กที่ติดในเนื้อไม้เเข็งมาก ต้องยอมสกัดเนื้อไม้ออกไปบ้าง

วิศวกรของเรากำลังคำนวณการวางเเนวไม้ บนพื้นระเเนงกว้าง 2x7 เมตร อีกครั้งก่อนลงมือ

4 ตุลาคม 2555

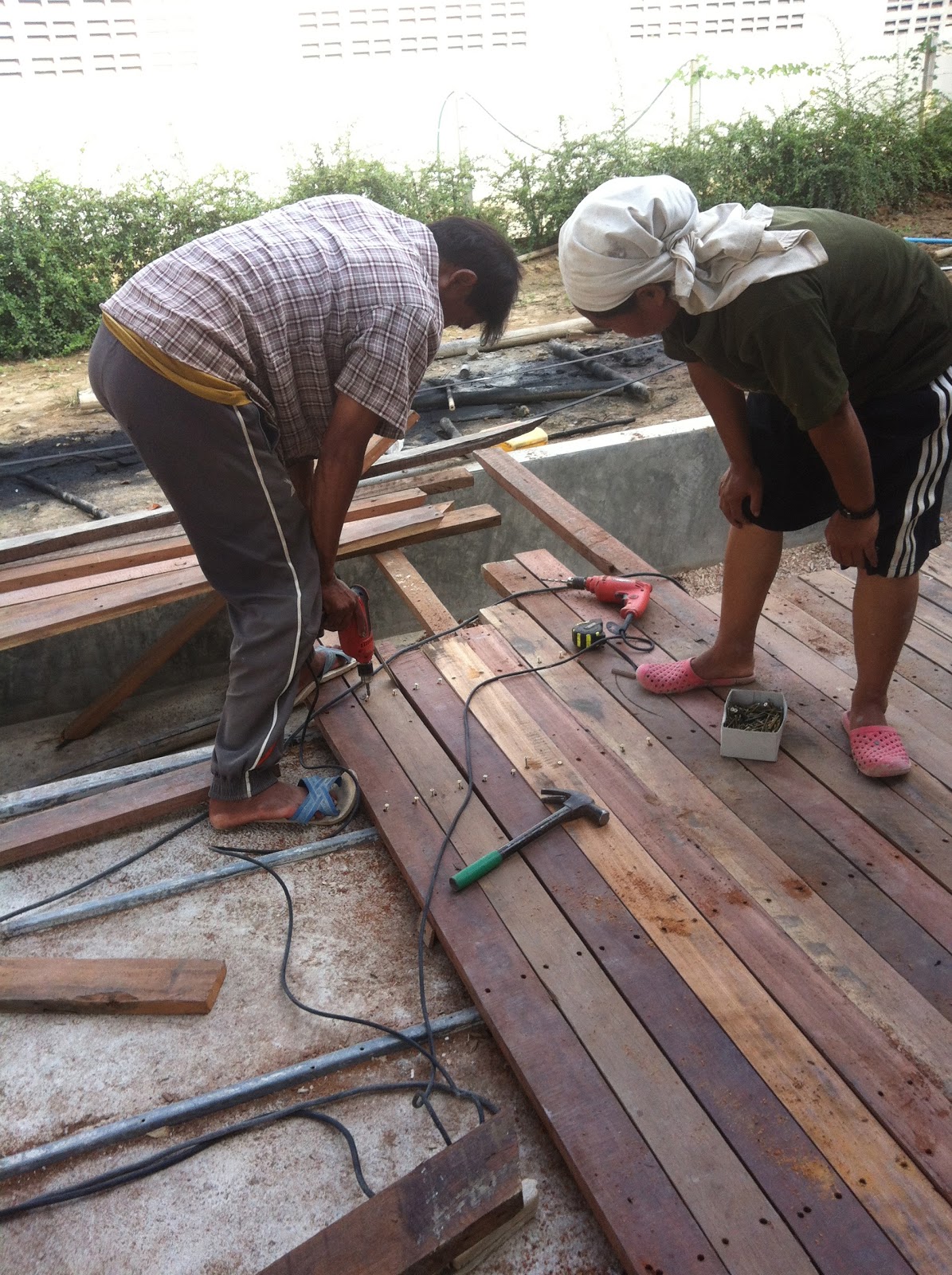

เริ่มปูพื้นระเเนงเเล้ว สังเกตว่าไม้ค่อนข้างยาว วางเเนวขวางท่อนเดียวได้เลย

ส่วนที่เกินไปก็ปล่อยเอาไว้ก่อน

6 ตุลาคม 2555

ประตูไม้อัดสักมาส่งตรงถึงบ้านเเล้ว ทั้งหมด 12 บาน

ขนประตูมาพักที่ห้องต่อเติมไว้ก่อน เช็คบานประตู ขนาดเป็นไปตามที่สั่งไปรึเปล่า

เนื่องจากเป็นขนาดที่สถาปนิคออกแบบมา ไม่เหมือนชาวบ้าน ไม่มีขาย ขนาดที่สั่งทำมีตั้งเเต่ 2.8 เมตร

บางบานก็ขนาดกว้าง บางบานก็สูง

ตัดส่วนที่ยื่นออกไปให้มีขนาดเท่ากัน

ช่างไม้คนเดียว ใช้เวลานาน ไม้ส่วนใหญ่ใช้เเผ่นเดียววางพาด เเต่ก็มีบางส่วนที่ต้องใช้ไม้มาต่อกัน

ไม้ที่ต่อบางจุดตัดเฉียง แล้วใช้สว่านไฟฟ้าเจาะรูอีกที

ช่างไม้อีกคน ทำบานประตู ก่อนลงมือต้องวัดขนาด ไสไม้ออกบ้างให้พอดีกับประตู

หลังจากนั้นถึงจะติดบานพับประตู

ติดตั้งประตูเรียบร้อย ก่อนที่จะติดคันโยกประตู

งานระเเนงไม้ได้ผู้ช่วยมาอีกหนึ่ง วางไปเกือบถึงหน้าบ้านเเล้ว

สว่านไฟฟ้าจำเป็นอย่างมากสำหรับงานนี้ เรียกว่าหัวสว่านเสียไปหลายตัวเลย

ก่อนจะลงสว่าน ช่างต้องเว้นร่องโดยใช้สิ่วเซาะก่อน สาเหตุที่เว้นร่องช่างบอกว่าเผื่อไม้ขยายตัว

เเละเพื่อความสวยงาม

13 ตุลาคม 2555

ระเเนงไม้ทางเดินเสร็จเรียบร้อยครับ เก็บงาน ระดับของพื้นไม้อาจจะไม่เท่ากันแต่ผมไม่ซีเรียส เพราะเป็นไปตามธรรมชาติดีกว่าไสหน้าให้เรียบเสมอกัน ชอบแบบดิบๆ  รอเคลือบน้ำยาอย่างเดียว

 ลักษณะการปูไม้ตามขวางของทางเดินยาวไปถึงส่วนหน้าบ้านไล่ไปจนถึงลูกนอนขั้นบันได

 ลักษณะเป็น L-Shape

2.ประตูไม้หน้าบ้าน

หลังจากทำโครงเหล็กประตูเเละเชื่อมติดตั้งไปก่อนหน้าแล้ว วันนี้ช่างไม้ทำประตูบานเล็กของบ้านเราเสร็จเรียบร้อยเเล้ว

มองจากหน้าบ้าน

มองจากในบ้าน

3.ระเเนงไม้บังตาหน้าบ้าน

เริ่มต้นจากการเตรียมไม้ท่อนเดียว ยาวประมาณ 2.1 เมตร จำนวน 13-16 ท่อน

ไสเรียบให้เท่ากัน

นอกจากนี้เรายังได้ไม้ (จากลำพูน) เอาไว้วางลูกนอนบันได (หายากมาก)

ช่างกำลังทำระเเนงไม้หน้าบ้าน อันดับแรกต้องเชื่อมเหล็กเป็นรูปตัว Y เพื่อประกบเข้ากับไม้

 ตัดเหล็กให้ได้ขนาด

เจาะรูเหล็กตรงกลางเพื่อทำน็อตยึด

อันดับต่อไปเราก็มาวัดขนาดระเเนงไม้ทั้งหมด 13 ท่อนๆละ 2.1 เมตร เว้นช่องไฟระยะห่างให้พอดีตามแบบ ด้านบนใช้เหล็กรางเเล้วเชื่อมติด ส่วนพื้นไม้ข้างล่างใช้วิธีการเจาะรูเพื่อนำเหล็กเสียบลงรูเลย

เสร็จเรียบร้อย ระเเนงไม้หน้าบ้าน พร้อมกับทาน้ำยาเคลือบ

ใช้ไม้เก่าทั้งหมด เท่าที่หาได้ บางท่อนก็เป็นรูตามสภาพแต่พอติดตั้งเสร็จเเล้วก็เเข็งเเรงใช้ได้ครับ

4.ประตูบานไม้อัดสัก

ตอนนี้ติดตั้งประตูพร้อมก้านโยกเกือบหมดเเล้ว เหลือเพียงประตูบานหน้าที่ทำยากไว้บานเดียว

เจาะรูเพื่อติดตั้งก้านโยกประตู เซาะร่องไม้ทำที่ล็อค

ก้านโยกใช้ของ Veco และ Yele ส่วน Hafele เราต้องเอาไปเปลี่ยนเพราะขนาดใหญ่เกินกว่าบานประตู

เหลือแค่บานหน้าที่ต้องตัดประตูให้เข้ากับบานอลูใหม่  (ลองจับวางดูก่อน)

ส่วนบานข้างบ้านเอาไว้เป็นช่อง Service ของบ้าน

เหลืองานไม้อีกบางส่วน เช่น ลูกนอน ส่วนบิวอินห้องครัว

Create Date : 12 ตุลาคม 2555
Last Update : 15 ตุลาคม 2555 14:43:54 น.
Counter : 14174 Pageviews.

4 comment
สร้างบ้าน Loft ตอนที่ 13 -เรื่องของกระจก

เรื่องของกระจก

26 กันยายน 2555

วันนี้ช่างมาติดกรอบอลูมิเนียมกระจก บ้านผมใช้กระจก 6 มิล เพราะงบจำกัดเลยอาจจะต้องเปลี่ยนแบบ

จากเดิมตามแบบขนาด 10 มิลราคาค่อนข้างสูง เกินงบไปมาก

สิ่งที่ได้ก็คือ คานเหล็กคั่นกลาง ลักษณะเหมือนเอ็นทับหลัง เพื่อคั่นระหว่างวงกบกับบานประตู

ถ้าเป็นกระจก 10 มิล สามารถปูเต็มแผ่นได้ แต่พอเราลดความหนาของกระจกลง ทำให้ต้องใช้เหล็กคั่นเพื่อความแข็งเเรง บานประตูไม้หน้าบ้านจากเดิมเป็นบานตั้งสูง 2.8 เมตร สถาปนิคลดขนาดความสูงเป็น 2.1 เมตร เพื่อความสวยงามและความสมดุลของประตู

ก่อนลดขนาดของประตู

หลังลดขนาดของประตู

ช่างมาติดตั้งรวดเร็วมาก วันเดียวเสร็จทั้งหลัง วางขอบอลูมิเนียมกระจกชั้นบนก่อน สังเกตว่าทุกบานจะคั่นด้วยเหล็กทุกบาน แนวการคั่นเราสามารถเลือกได้ว่าจะคั่นตรงกลาง ด้านล่าง

หรือด้านบนตามแบบบ้านของเราก็ได้

ช่างใช้เเค่ 2-3 คนสำหรับงานติดตั้ง

ขั้นตอนติดตั้ง ขั้นตอนเเรกต้องปัดขอบให้สะอาดด้วยเครื่องมือช่าง

ช่างอีกคนใช้เครื่องมือเหมือนปืนกาว ลักษณะเป็นตัวเชื่อมอลูมิเนียมกับปูน

ติดตั้งเสร็จเรียบร้อย ต้องรอกาวแห้งประมาณ 1-2 วัน ก่อนที่จะนำกระจกมาติดตั้ง

29 กันยายน 2555

งานอีกอย่างที่คู่กับกระจกก็คือ "ผ้าม่าน"

ช่างมาวัดขนาดของความสูงกระจก เราเลือกผ้าม่านสีแดงออกชมพู ชนิดกัน UV สำหรับบานใหญ่ตามแบบ ลักษณะการเปิดแบ่งครึ่งทิ้งผ้าลงเป็นแนวตรง

ใช้ผ้าค่อนข้างเยอะมาก ทั้งหลังชั้นบนเเละชั้นล่าง คิดราคาตามเนื้อผ้า เหมาเป็นหลา (90 ซม.)

ทั้งหลัง 3x,xxx บาท

8 ตุลาคม 2555

ช่างมาติดตั้งกระจก ก่อนที่จะติดตั้งช่างจะต้องใส่ยางขอบกระจกก่อนทั้งบาน

กระจกที่ได้มาเป็นกรอบ ใช้สำหรับบานโยก ส่วนที่เป็นบานfix จะติดตั้งกับบานประตูเลย

ช่างอีกส่วนหนึ่งใช้ปืนกาวหยอดตามร่องอีกครั้งเพื่อให้ยึดติดกับปูนเเน่นขึ้น

บานประตูด้านข้างกับด้านหน้าติดตั้งเเล้ว ทำเครื่องหมายไว้กันชน

บานเลื่อนส่วนของห้องต่อเติมเรียบร้อย ส่วนบานfix ข้างบ้านก็ติดตั้งเสร็จเเล้ว

ขั้นตอนการติดตั้ง ใช้ช่างประมาณ 2-3 คน ใช้เครื่องมือดูดกระจก(เหมือนในหนัง) ก่อนจะยกใส่ร่องประตู

มีการเช็คระดับการเกิดกว้างสุด ก่อนที่จะติดบานพับ

บานห้องน้ำและทางเดิน

ระเบียงทาเดินและห้องนอนชั้นสองเป็นบาน fix สลับกับบานเลื่อนติดตั้งเรียบร้อย

เป็นอันเสร็จเรียบร้อยเรื่องของกระจก ใช้เวลาทำ 3-4 วันก็เสร็จเรียบร้อยทั้งหลังครับ

13 ตุลาคม 2555

บานกระจกติดตั้งหมดเรียบร้อยเกือบทั้งหลัง บานหน้าบ้าน

เราต้องจำใจเปลี่ยนก้านโยก Hafele มาใช้ตัวล็อคบานอลูมิเนียมแทน

เช็คกระจกชั้นบนทั้งหมดเรียบร้อย

18 ตุลาคม 2555

2 บานสุดท้ายติดตั้งตรงช่องเก็บของหน้าบ้าน(กระจกฝ้า) และในส่วนของบานกระจกห้องน้ำ (บานเลื่อน)

เรียบร้อยทั้งหมดเเล้วครับ งานกระจกของบ้านหลังนี้ เป็นกรอบบานอลูมิเนียมสีดำทั้งหลัง ส่วนบานกระจกใช้ขนาด 6 มิลทั้งหลัง ทั้งบานใสเเละบานขุ่น (ฝ้า)

Create Date : 01 ตุลาคม 2555
Last Update : 21 ตุลาคม 2555 9:08:12 น.
Counter : 44819 Pageviews.

9 comment
สร้างบ้าน Loft ตอนที่ 12 - เรื่องของไฟ ตอนที่ 1

เรื่องของไฟ

เรื่องของไฟในบ้าน ใครคิดว่าราคาถูก แท้ที่จริงเเล้วราคาไม่ถูกเลย เพราะบางคนชอบสไตล์ไม่เหมือนกัน ขึ้นอยู่กับงบประมาณและความชอบของเเต่ละคน

บ้านลอฟต์เล็กๆหลังนี้ ตั้งใจใช้ไฟแนวอุตสาหกรรมอย่างที่ควรจะเป็น เเต่งบที่จำกัด

ทำให้เราต้องใช้หลอดที่พอจะใช้ได้ไปก่อน

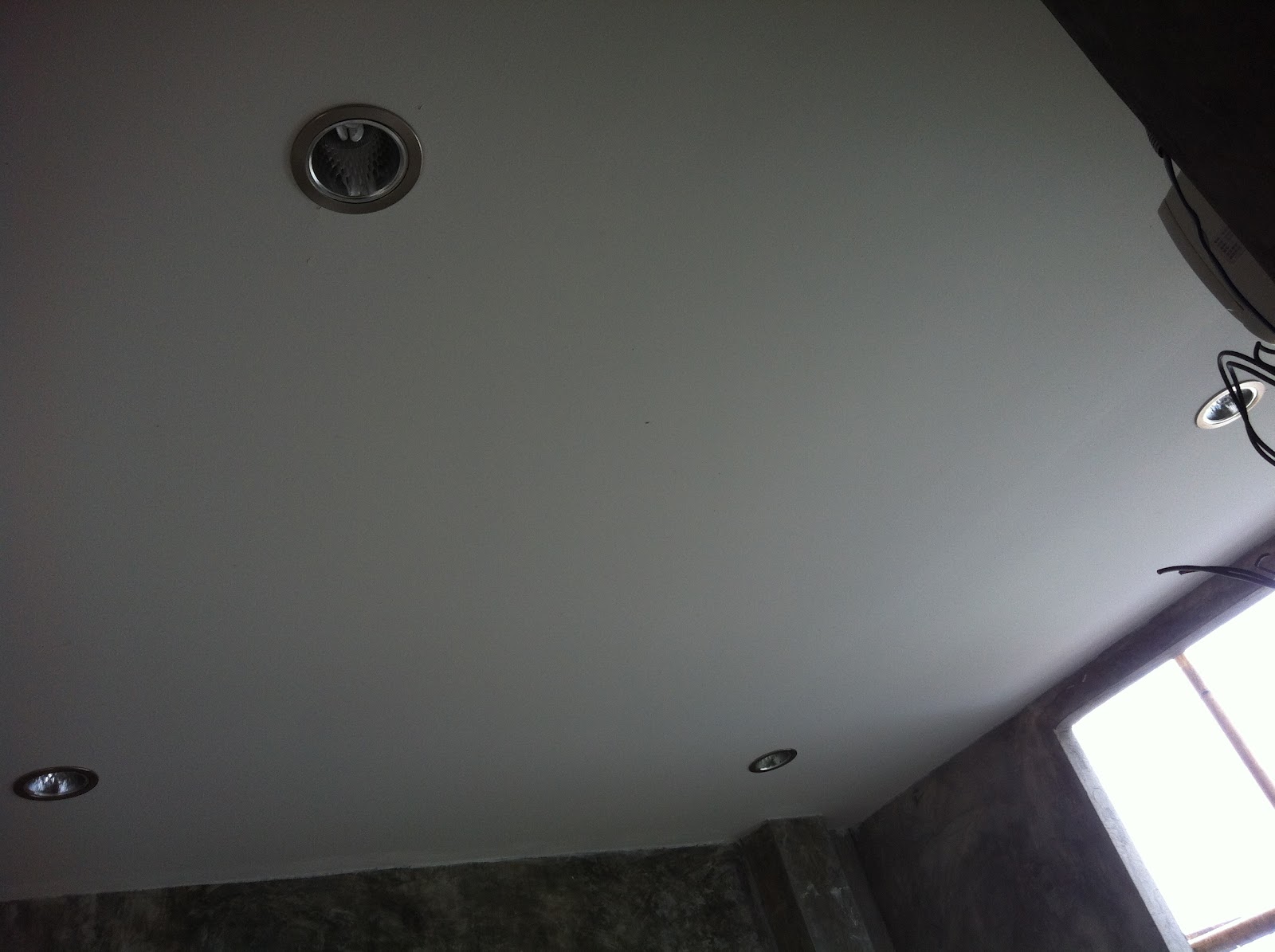

บ้านสองชั้น ใช้ไฟดาวไลท์แบบฝังฝ้าชั้นบนและเดินลอยชั้นล่าง

 ชั้นสองจำเป็นต้องใช้ดาวไลท์แบบฝังฝ้าเนื่องจาก

ระบบสายไฟใต้หลังคาเยอะมาก เเละต้องมีฉนวนกันความร้อน (ใต้หลังคาเมทัลชีท) อีกชั้นทำให้การเดินท่อลอยทำได้ยาก  อากาศก็ร้อนทำให้เราตัดใจไปใช้ฝ้าเเทน  บ้านนี้มีหลังคานะครับ เพราะหลายคนเริ่มสงสัย เป็นหลังคาธรรมดามุงเฉียง ก่อผนังปิดทั้งสี่ด้าน

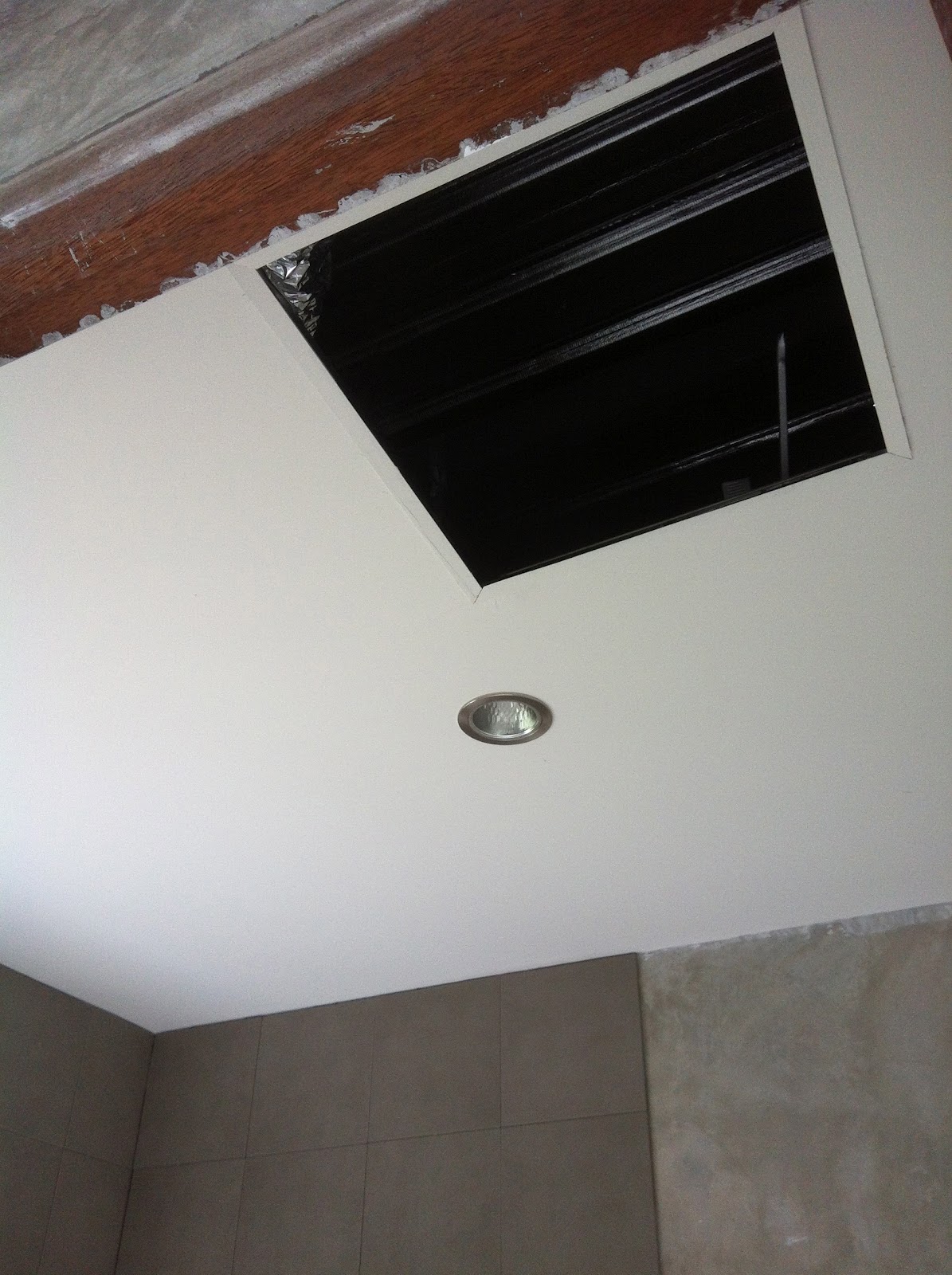

ชั้นสองดาวไลท์เป็นขนาด 4" จำนวน  23 ดวงพร้อมหลอด ชุดละ 134 บาท

ใช้ในห้องนอนสามห้อง

เลือกแบบที่คลังไฟฟ้า ถนนวัวลาย ที่นี่ของราคาถูกกว่าห้างประมาณ 20-30%

ขั้นตอนการติดตั้งไม่ยุ่งยาก วันเเรกช่างทำฝ้ามาทำฝ้า อีกวันช่างไฟมาติดตั้ง

ท่อเดินฝังไว้ในผนังตั้งเเต่งานก่อเเล้ว

ก่อนงานฉาบต้องวางแผนการเดินระบบไฟ จะเพิ่มตรงจุดไหนต้องคุยกับช่างเลย บ้านผมขอเพิ่มจุดไฟอีกสองจุด ต้องเจาะผนังร้อยสายไฟไว้ก่อนเลย

เดินไฟชั้นบนใช้เวลาไม่นานมาก ตามแบบหมด

...

มาถึงชั้นล่าง แนวโชว์คาน ตามแบบเดิมต้องมีฝ้าแต่ผมเปลี่ยนใจไม่เอาฝ้า เพราะเห็นพื้นคอนกรีตสำเร็จก็ชอบเลย แค่ขัดทาน้ำยาก็พอ ทำให้สถาปนิคต้องไปออกแบบการเดินระบบไฟใหม่

ได้แบบออกมาเป็นแบบนี้

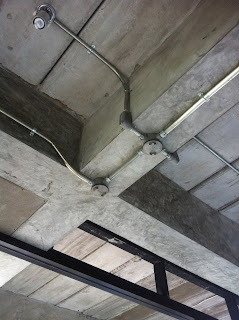

วันนี้ช่างมาเดินท่อ EMT โดยใช้ connecter แบบหกเหลี่ยมสี่ทาง สามทาง เเละสองทาง

ช่างใช้ฝีมือในการหักท่อเอง ตอนเเรกอยากจะใช้ท่องอสำเร็จรูป แต่เห็นงานแล้วก็โอเคครับ

จุดงอที่ดัดเองโดยช่างผู้ชำนาญงาน

งานเดินระบบท่อลอยบนคานค่อนข้างทำได้ยาก เพราะจุดดัดโค้งหลายจุด ช่างดัดเสียไปก็เยอะ

สิ่งที่อยากจะฝากถึงคนที่ทำบ้านแต่ไม่มีเวลาไปดูหน้างานอย่างผม เรื่องของการเดินท่อไฟ คือ ต้องดูขนาดของท่อที่ใช้ ขนาดเท่าไหร่ กี่หุน Connecter ใช้แบบไหน คุยกับช่าง เอาให้เคลียร์ จะได้ไม่ต้องมาเสียค่ารื้อระบบภายหลังอย่างผม

ท่อที่ดัดเสีย

 การวางแผนการเดินท่อเป็นเรื่องสำคัญ จุดไหนที่ต้องวางยังไง ใช้ไฟยังไง

 จะเห็นว่าคานเยอะมาก มีบางจุดต้องเดินท่อผ่านคอนกรีตสำเร็จ

งานโดยรวมเรียบร้อยดี

 สิ่งที่ทำให้ผมแปลกใจกับการใช้คอนเนคเตอร์แบบหกเหลี่ยมของช่างไฟ

ตอนเเรกเห็นกล่องโดยที่ยังไม่เห็นฝาครอบ พอเห็นฝาครอบเท่านั้นแหล่ะ เป็นแบบวงกลมสังกะสีบางๆ

 Look cheap ไปหน่อย ไม่สมราคาค่าเหมาเดินไฟจุดละพันเลยครับ

และไม่เป็นไปตามแบบที่ผมต้องการ งานนี้สั่งรื้อเลยครับ (เสียค่ารื้อด้วยครับ)

 แบบที่ต้องการเป็นแบบนี้ครับ ใช้คอนเนคเตอร์วงกลม Sc Box แบบในภาพ

ถ่ายที่ร้านกาแฟแห่งหนึ่งที่เชียงใหม่ ออกแบบโดยสถาปนิคคนเดียวกัน

26 กันยายน 2555

งานร้อยท่อและติดตั้งดาวไลท์ของบ้านทั้งหมดตอนนี้ต้องหยุดชะงักไปก่อน เพราะช่างไฟหยุดงาน

เตรียมรื้อระบบ เปลี่ยน Scbox ใหม่

งานติดตั้งแอร์เปลือยเสร็จเรียบร้อย รอเดินระบไฟ

แอร์เปลือยที่ใช้ขนาด 25,000 btu มือสองจากร้านในเชียงใหม่

แอร์ขนาดใหญ่ ยึดติดกับเพดาน ยังไม่ได้ต่อท่อไฟเเละท่อแอร์ครับ

ไฟโรงรถเดินท่อเสร็จเรียบร้อยพร้อมกับไฟหัวเสา

มีจุดที่เป็นตำหนิของบ้านตรงแอร์ที่ช่างมาเลื่อนระดับขึ้น เกิดเป็นรอยต้องใช้ปูนฉาบขัดมันอีกที

เป็นรอยไม่สวยงามเลยครับ อยากบอกเพื่อนๆให้ใช้ช่างที่มีประสบการณ์เเละดูเค้าติดตั้งด้วย จุดที่ติดตั้งเป็นเรื่องสำคัญ หากต่ำกว่าระดับก็จะเกิดปัญหาอย่างผมที่ต้องมาแก้งานทำให้ผนังเป็นรอย

งานนี้จับมือใครดมไม่ได้เลย เสียหายมาก

พอปูนแห้งก็เป็นอย่างที่เห็น ทำใจอย่างเดียว

3 ตุลาคม 2555

หลังจากเริ่มรื้องานไฟเพื่อเปลี่ยนคอนเนคเตอร์เเล้ว ในส่วนอื่นๆก็ทยอยติดตั้งเข้าไปอีก

โคมหลอด PLUMEN 3 ดวงของ Lamptitude สีน้ำเงิน แดง เหลือง ตอนนี้วางจุดไว้แล้ว ร้อยสายไฟมารอ

ส่วนโคมไฟในครัวเป็นแบบร้อยโซ่ ซึ่งฐานยึดโคมเปลี่ยนไปใช้ชนิดที่ร้อยโซ่ พร้อมกับซื้อโซ่มาเพิ่มด้วย

SC Box ที่เราใช้เปลี่ยนตรงจุดเชื่อมที่เป็นหนึ่งทาง สามทางและสี่ทาง

จุดที่วางสวิตทางเดินขึ้นชั้นสอง ติดตั้งฝาครอบสวิตแบบสแตนเลสไปบ้างเเล้ว

ระบบเมนต์ไฟ ตอนนี้ติดตั้งไว้รอเเล้ว

4 ตุลาคม 2555

โคมหลอด PLUMEN ร้อยสายติดตั้งเรียบร้อย เดินท่อใหม่เป็นรูปตัว U

5 ตุลาคม 2555

เรื่องการเดินไฟที่แก้เกือบทั้งระบบ โดยเปลี่ยนไปใช้ SC Box เป็นคอนเนคเตอร์

(ช่างขอคิดค่าเสียหาย ค่าสายไฟเเละค่าเสียเวลา เราเลยต้องยอมครับ)

ตอนนี้แก้ไขให้ตามแบบที่เราต้องการเเล้ว จุดติดไฟ SpotLight โดยใช้ฐานรองแบบวงกลมเปลี่ยนให้ทุกจุด บางจุดขาดไปก็ไปซื้อมาให้ช่างเลย ใช้ไปทั้งหมด 8 จุด

เมนต์ไฟนำมาติดตั้งใต้บันไดทางเดินขึ้นชั้นสอง

ฝาครอบสวิตชั้นล่างใช้แบบสแตนเลส Pana รุ่นเก่า (ราคาค่อนข้างสูง) ต้องใช้ตัวสวิตเป็นแบบขนาดเล็ก(รุ่นเก่า)อีกด้วย

ช่างกำลังรื้อเปลี่ยน Scbox ให้ใหม่ เป็นอันเสร็จเรียบร้อย พร้อมที่จะเดินไฟจุดอื่นต่อไป

ระบบแอร์เดินท่อเรียบร้อย

ช่างทั้งตัดเเละดัดท่อ EMT

ติดตามตอนต่อไป

Create Date : 24 กันยายน 2555
Last Update : 15 ตุลาคม 2555 14:41:06 น.
Counter : 42592 Pageviews.

7 comment
สร้างบ้าน Loft ตอนที่ 11 - เก็บงานฉาบ เดินระบบไฟ

8 กันยายน 2555

งานต่อไปของเราก็เป็นเรื่องของการติดตั้งไฟ

ช่วงนี้พายุเข้า ฝนตกติดต่อกันหลายวันเลย งานภายนอกเลยต้องหยุดชะงักกันไปบ้าง

ใช้วีว่าบอร์ดปิดส่วนที่เป็นท่อน้ำโผล่ออกมา

งานทำวีว่าบอร์ด คนที่ดูเป็นก็จะรู้ว่างานไม่ดีเท่าไหร่ ตรงส่วนนี้ผู้รับเหมาขอรื้อและทำใหม่ครับ เสร็จเรียบร้อยก็ออกมาอย่างที่เห็นครับ

ก่อนเเละหลังแก้งาน

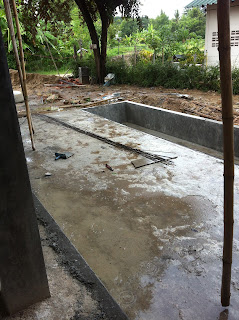

ต่อไปเป็นส่วนของบ่อน้ำข้างบ้าน ยาว 7 เมตร กว้าง 1.5 เมตร

ราคาทำเหมาเฉพาะบ่อน้ำ 2.6 หมื่น (แพงไป)

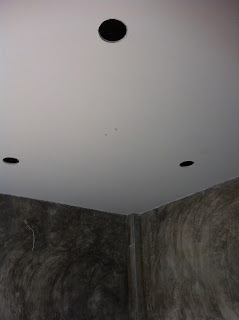

ชั้นบนติดตั้งดาวไลท์เรียบร้อยครับ ทำฝ้าผนังทาสีขาว

(ตอนแรกจะทาสีเทา ผรม.บอกว่าเป็นส่วนที่อมความร้อนสีที่ใช้ควรสว่าง)

บอกราคาได้เลยว่าชั้นบนติดตั้งไฟรวมค่าเเรง รวมสายไฟ ไม่รวมหน้ากากและสวิตซ์จุดละ 600 บาท

กี่จุดก็นับไปเลยครับ

งานทำฝ้าเก็บงานได้ดีครับ ทาสีก็ไม่ค่อยเลอะ

เตรียมทำเสี้ยมไว้รอเทพื้นชั้นสองเเล้วครับ

ส่วนของข้างบ้านอีกฝั่ง ใช้โครงเหล็กสีดำ ใช้เวลาสองวันในการทำ

ระแนงเหล็ก 2"x4"@0.05 ม. สูง 3.00 ม. ที่ความยาวรวม 4.5 เมตร ราคารวมค่าเเรง 1.7 หมื่น

มองจากอีกด้านหนึ่งของตัวบ้าน

ปีกด้านบนของตัวบ้าน ตอนนี้สามารออกไปเดินได้ แต่หลังจากนี้จะติดกระจกด้านข้างและด้านหลังบ้าน

ถ้าอยากวิ่งเล่นก็ออกจากห้องนอนหน้าบ้าน เดินบนหลังคาโรงรถออกมาเล่นได้

ปีกบ้านกว้างประมาณ 1 เมตร

งานต่อไปจะทำเเนวรั้วเเละทำระเบียงเหล็กฉีก เตรียมทำแผนกันไว้แล้วครับ

ช่างเริ่มทำรั้วด้านหน้าบ้านเเล้ว

ตะแกรงเหล็กฉีกสีดำระเบียงห้องนอน ตามแบบเป็นกระจกเทมเปอร์ เเต่ราคาสูงมาก ผมเลยลดสเปกวัสดุลงเป็นเหล็กฉีก ราคา 6,200 บาท (รวมค่าเเรง)

ราวระเบียงเหล็กฉีก เชื่อมเหล็กเสร็จเเล้ว รอพ่นสีดำอีกที

งานก่อผนังมีการทุบทิ้งเเล้วสร้างใหม่ เนื่องจากการก่อแนวอิฐไม่สวยงาม ใช้เศษอิฐไม่เต็มก้อน ช่างเลยทุบเเล้วก่อใหม ได้แนวอิฐโชว์เเนวเต็มก้อนสวยงาม

Before                                                After

สวิตไฟได้รับความอนุเคราะห์จาก M.J.Lamba ส่งมาถึงเเล้ว

 เป็นงานเก่า สวิตแบบคันโยกครับ

15 กันยายน 2555

วันนี้เข้าไปหน้างาน  ท่ามกลางฤดูฝน (ตกหนักมาหลายวันทำให้การก่อสร้างชลอตัว)

ก่อรั้วด้านหน้าเกือบเสร็จเเล้ว รอฉาบ พร้อมกับวางจุดไฟรั้ว

 ไม้เเบบที่เช่ามาตอนนี้รื้อเตรียมส่งคืน

ราวระเบียงเหล็กฉีกชั้นสอง ติดตั้งเรียบร้อย พ่นสีสวยงาม

เทพื้นชั้นสองเรียบร้อย เพดานสูงโล่ง

จุดนี้เห็นท่อไฟโผล่ ผู้รับเหมาจะเก็บงานฉาบให้อีกที

ผนังอิฐโชว์แนวทั้งสองผืน ก่อสองครั้งถึงได้ออกมาสวยงามอย่างที่เห็น

ห้องน้ำชั้นล่างติดกระเบื้อง ปูพื้นกระเบื้องสีดำลายอุตสาหกรรมเรียบร้อย

 16 กันยายน 2555

เข้าตรวจงานพร้อมกับวิศวะกรของเรา วันนี้ช่างมากันเยอะ พร้อมที่จะเทพื้นชั้นล่างทั้งหมด แดดดีครับวันนี้เหมาะแก่การก่อสร้าง เตรียมปูนที่ใช้สำหรับเทพื้นผสมทราบจำนวนมากเพื่อเทครั้งเดียว

ช่างเทปูนทีละส่วน

วิศวะกรของเราพาดูการปูกระเบื้องห้องน้ำ เนื่องจากกระเบื้องที่ใช้ทำผนัง(สีเทา) เกรดต่ำทำให้กระเบื้องเเต่ละแผ่นไม่เท่ากัน งานบางจุดอาจจะวางเหลื่อมกันเล็กน้อย ไม่ซีเรียสครับ

อีกส่วนหนึ่งคือราวระเบียงเหล็กฉีก พ่นสีดำไปรอบเดียว รอเก็บงานพ่นอีกรอบ

 ใต้ระเบียงเหล็กฉีกชั้นสอง เก็บงานฉาบใต้ท้องปีกและระเบียง เตรียมพ่อสีรอบที่สองเก็บงาน

งานฉาบบ่อน้ำขัดมันเรียบร้อยเเล้ว

ช่างกำลังทำงานฉาบเทพื้นชั้นล่าง

พื้นชั้นล่าง ปรับพื้นรอเทพื้นปูนขัดมันพร้อมกัน

ช่างที่เหลือเก็บงานฉาบ และทำรั้ว เพื่อรอเดินสายไฟฝังแนวรั้ว

19 กันยายน 2555

วันนี้ช่างแบ่งเป็นสองชุด ชุดหนึ่งทำรั้ว อีกชุดหนึ่งเดินท่อลอย

ช่างเก็บงานรั้ว ฉาบปูนเปลือย วางแผนว่าจะติดไฟแบบฝังดิน เดินท่อฝังในกำเเพง

ช่างคิดจุดละ 900 บาท เพราะจะใช้สายไฟกันน้ำและเดินลงดินเพื่อความปลอดภัย

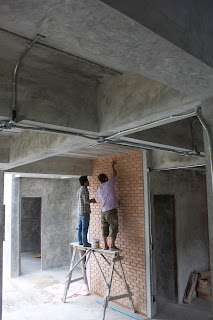

ช่างอีกชุดเดินท่อลอย EMT ดัดโค้งให้ได้ตามเสาเเละคาน เนื่องจากชั้นล่างเป็นแบบโชว์คาน ทำให้ลำบากในการเดินท่อเป็นอย่างมาก สถาปนิคของเราออกแบบการเดินท่อให้ใหม่ โดยแบบเดิมเป็นเดินบนฝ้าแต่แก้แบบใหม่เป็นเดินบนคานเเทน

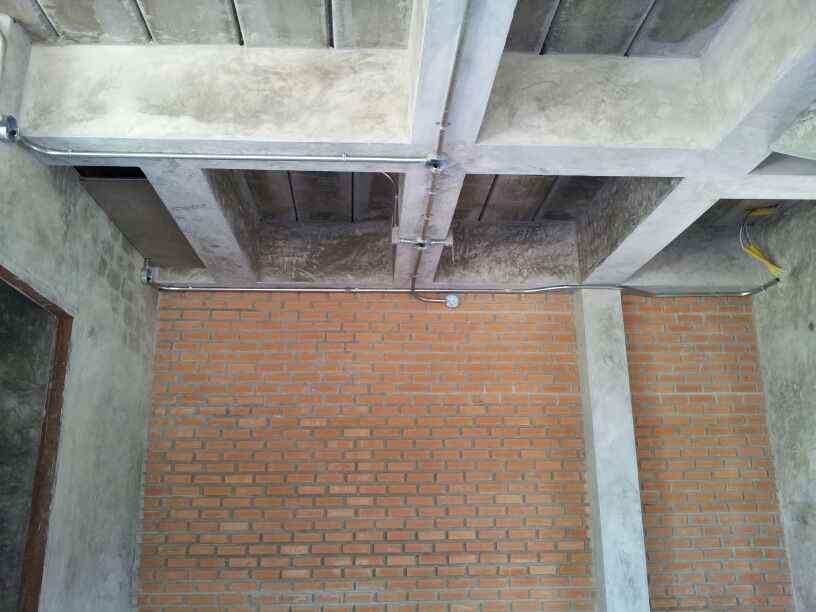

เดินไฟห้องครัวก่อนเลย ผนังอิฐโชว์แนว โดนเจาะเเล้วครับ

งานระบบไฟวันเเรกทำได้เป็นที่น่าพอใจ ใช้ SC Box วงกลมแทนแบบที่เป็นสี่เหลี่ยม งานออกมาดีครับ

ตอนนี้รอทำระบบไฟชั้นล่าง รวมถึงไฟรั้วที่วางไฟแบบ Updown Light ทั้งหมด 4 ชุด

22 กันยายน 2555

ฉาบเเนวรั้วเรียบร้อย 1 รอบรอขัดมัน ช่างเตรียมน้ำยา A100 ไว้ขัดมันทั้งหลังโดยเริ่มจากชั้นบนบ้าน ทาทั้งหมดสองรอบ ใช้เวลาทำ 3-4  วัน

 สังเกตบริที่ทาน้ำยา A100 ผิวจะมัน และเห็นร่องรอยการฉาบมากขึ้น สีเข้มขึ้น

ก่อนทาน้ำยา ช่างต้องใช้เกรียงเก็บงานให้เรียบ พร้อมทั้งกระดาษทรายขัด

เก็บทุกส่วน มุมอับก็เก็บหมด ก่อนทาน้ำยา A100

เก็บงานก่อนทาน้ำยาตรงผนังโชว์แนวต้องใช้กระดาษทรายเบอร์ 0 ขัดไปด้วย

งานทาน้ำยาต้องรอให้แห้ง อีกวันทาต่อ

ส่วนงานเดินระบบไฟชั้นล่าง เดินท่อลอย เราให้สถาปนิคออกแบบการเดินท่อใหม่ ใช้หลอดไฟมากขึ้นกว่าเดิมหลายจุด จุดที่ต้องเดินก่อนคือส่วนของห้องครัวด้านในตัวบ้าน ตอนนี้เสร็จไปแล้ว 30%

 เดินท่อลอย EMT ตามเเนวคาน  บางจุดต้องดัดท่อเยอะหน่อย คานเยอะอยู่เเล้ว

 ท่อที่ดัดงอไม่ได้ขนาด ไม่ได้องศาก็ต้องทิ้งไปบ้าง

 23 กันยายน 2555

ทำเสี้ยมบันได เตรียมเทปูน เก็บงานบันได บันไดของบ้าน

เก็บงานระบบแอร์ เนื่องจากช่างติดตั้งแอร์ไว้ต่ำเกินไป ต้องขยับขึ้นไปอีก

ส่วนของห้องน้ำ ช่างเทพื้นสูงเกินไปจนเกือบเท่าพื้นห้อง ต้องสกัดปูนออก เพื่อเทพื้นใหม่ให้ต่ำกว่าพื้นห้องด้านนอกประมาณ 5 ซม.

รั้วฉาบปูนด้านในเรียบร้อย ร้อยท่อเตรียมเดินไฟ

 กำเเพงฉาบเเล้ว

บ้านเกือบเสร็จเเล้ว ขั้นต่อไปรอกระจกนำมาติดตั้งครับ

-เป็นอันเสร็จสิ้นงานฉาบ-

Create Date : 10 กันยายน 2555
Last Update : 24 กันยายน 2555 16:28:18 น.
Counter : 44196 Pageviews.

24 comment
สร้างบ้าน Loft ตอนที่ 10 - งานฉาบ ตอนที่ 3

31 สิงหาคม 2555

เรายังอยู่กันที่งานฉาบ

งานที่เพิ่มเข้ามาตอนนี้คือการทำบ่อน้ำ หลังจากประเมินราคาจนเป็นที่พอใจก็จ้างผู้รับเหมาเจ้าเดิม

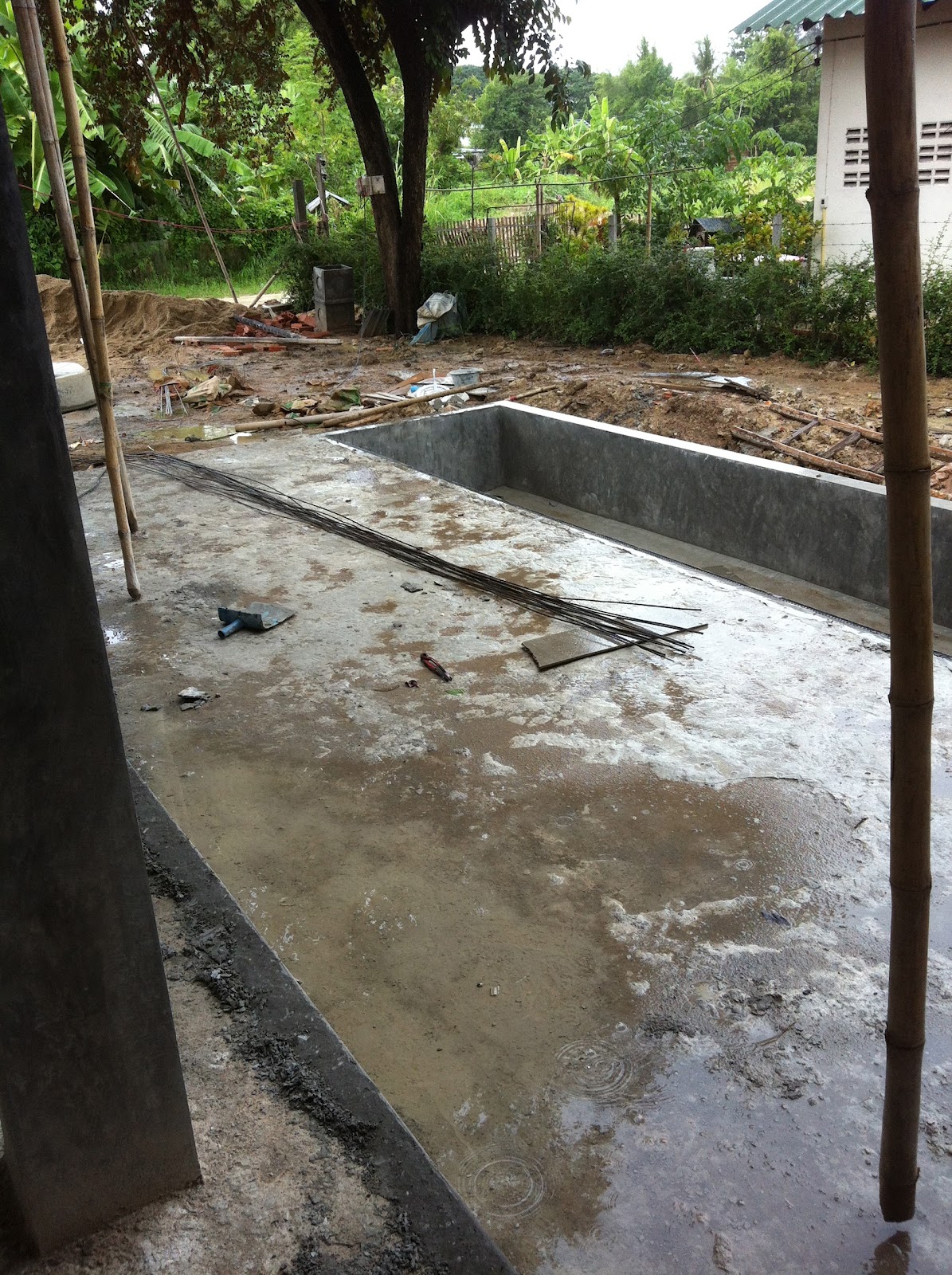

ขุดสระกว้าง 1.5 x7 เมตร ราคาเหมา 2x,xxx บาท

เนื่องจากบ่อน้ำล้นราคาค่อนข้างเเรง เราเลยเปลี่ยนเป็นบ่อน้ำนิ่ง ราคาลดฮวบเลยครับ

ใช้รถขุดขนาดเล็กเพื่องานนี้

มีรถดินมารออยู่เเล้ว

1 กันยายน 2555

เตรียมเหล็กเส้นทำบ่อ

หลังจากวางเหล็กเส้น ขุดหลุมทำสะดือบ่อ ก่ออิฐขอบบ่อ วันเดียวเสร็จ

งานปิดฝ้าเพดานโรงรถ มีการรองฝ้ากันชื้นก่อนที่จะตีทับด้วยวีว่าบอร์ดอีกที

งานออกมาแบบที่เห็น

วีว่าบอร์ดนำมาปิดด้านหน้ากันฝนสาด

ชั้นสองทำฝ้าเพดาน ช่างแอร์มาติดตั้งเดินท่อเรียบร้อย

งานเดินท่อสายไฟ เก็บสายรอเเต่ปล็อคสวิตซ์มาติดตั้ง

  before                                                    after

โถงทางเดินให้ผู้รับเหมาแก้งานจากเดิมผนังสีไม่เท่ากัน ก่อนจะฉาบขัดมันวันเดียวเสร็จ

รายละเอียดเล็กๆน้อยๆ แก้ได้ก็แก้เลย เพราะบ้านสร้างครั้งเดียวทำให้ดีครับ

เพดานสูงเป็นเอกลักษณ์สไตล์ลอฟท์ มุมนี้เป็นทางขึ้นชั้นสอง มีกระจกทั้งสองด้าน

เพื่อให้แสงสว่างในตอนกลางวัน มุมนี้ผมชอบมากเพรามองออกไปก็เห็นพื้นที่สีเขียว ชื่นใจ

ผนังอิฐโชว์แนวผืนทางเดิน เราตั้งใจทำสีขาวกาก เพื่อให้ออกแนวดิบๆ

ผมได้ไอเดียมาจากร้านที่ CDC

คำนวณการก่อเคาเตอร์ปูน คำนวณขนาดตู้เย็น ซิงค์ล้างจานและติดตั้งเครื่องดูดควันห้องครัว

อย่าเรียกว่าห้องครัวดีกว่า เพราะทั้งบ้านมีอยู่ห้องเดียว

วีว่าบอร์ดถูกตัดหั่นออกไปทีละน้อยเพื่อนำไปปะส่วนต่างๆของบ้าน

การทำบ่อแบบน้ำนิ่งไม่มีอะไรเลยครับ ขุดหลุมให้กว้างเท่าที่อยากได้

1 กันยายน 2555

เทคอนกรีตโรงรถ

เป็นส่วนที่เราทำเพิ่ม (จ่ายเพิ่ม) เทไปจนถึงหน้าบ้าน ราคาเทคอนกรีต 30 ตร.ม. 1x,xxx บาท

สถาปนิคออกแบบให้มีการเซาะร่องทำแนวพื้น ซึ่งช่างเองทำไปเเล้วแต่ไม่ถูกใจเลยต้องใช้ปูนฉาบปิดใหม่ เซาะร่องกันใหม่

วันเเรกเทพื้นโรงรถ

วันที่ 2 เทพื้นซ้ำ

เห็นความต่างของคอนกรีตโรงรถสีไม่เหมือนกัน เพราะรถคอนกรีตแต่ละคันผสมปูนไม่เท่ากัน

และเทคนละวัน ทำให้สีของคอนกรีตต่างกัน

ตอนนี้กำลังหาทางแก้ไขอยู่ว่าจะใช้วิธีใด

1.ใช้น้ำปูนฉาบหน้าสีออกเทาๆทั้งผืน

2.พยายามใช้ปูนฉาบหน้าใหม่ เซาะร่องให้สีเหมือนกันทั้งผืน

หน้าที่ทำงานก็ทำไป หน้าที่ต้องเล่นก็ต้องเล่นไป

งานก่อเล็กๆใต้ท้องห้องเก็บของ

ทีมงานที่เหลือเก็บงานฉาบสุดท้าย

ด้านหลังบ้าน มีการขุดบ่อน้ำใหม่ เพื่อปรับระดับ

ขุดตอนเเรกลึกไป เลยต้องถมดินลงไปบ้างให้บ่อพักสูงขึ้นอีกหน่อย

เป็นอีกงานที่ทำคนเดียว  เห็นแล้วเหนื่อยที่สุดในบ้านเลย

สรุปงานฉาบของเราก็เป็นอันเรียบร้อย มีส่วนที่ต้องเเก้ไขเล็กน้อย ภาพรวมผมค่อนข้างพอใจกับทีมช่างฉาบชุดนีครับ การขัดมันสวย งานฉาบเนียบ งานก่อไม่เป็นรองใคร

ตอนต่อไปผมจะพาไปดูงานติดตั้งไฟของบ้านหลังนี้

และส่วนที่เดินท่อลอยชั้นล่าง งานนี้ปราบเซียนครับ เพราะมีคานต่างระดับ

มาให้ช่างของเราปวดหัวเล่น

...

..

.

Create Date : 03 กันยายน 2555
Last Update : 14 เมษายน 2557 23:19:30 น.
Counter : 21128 Pageviews.

12 comment
1  2  3  4  5  6  7

kitiwat
Location :
เชียงใหม่  Thailand

[ดู Profile ทั้งหมด]
 ฝากข้อความหลังไมค์
 Rss Feed
 Smember
 ผู้ติดตามบล็อก : 224 คน [?]

New Comments
Group Blog
All Blog
