สร้างบ้าน Loft ตอนที่ 5 - โครงสร้างบันได

-บันได-

10 มิถุนายน 2555

ช่างเอาไม้กระดานมาเพื่อตั้งขั้นบันได วาดรูปเพื่อจะได้ตั้งตัวค้ำยัน

ภาษาช่างเค้าเรียกว่า "ขึ้นกระดูก" ส่วนไม้อัดใช้เป็นแม่บันไดเพื่อผูกเหล็กขั้นบันไดทำโครงต่อไป

ใช้เหล็กเส้นเสียบทะลุขึ้นเพื่อกระดูกบันได

ช่างคำนวณจำนวนของขั้นบันได วางเหล็กเส้นเพื่อทำเเนวก่อสร้างไว้

และทำเหล็กเส้นขึ้นมาเพื่อทำบันไดขั้นเเรก

ตอนนี้พื้นชั้นล่างเทปูนทับแบบคอนกรีตสำเร็จทั้งหมดไปเรียบร้อยเเล้ว



มาดูบันไดทางเดินขึ้นชั้นสอง

ช่างนำเอาไม้แบบมาทำเป็นเเม่แบบบันได จำนวนขั้นทั้งหมด 18 ขั้น เเบ่งเป็นช่วงๆละ 9 ขั้น มีฐานพักบันไดตรงกลาง เราออกเเบบกันง่ายๆ ตอนเเรกก็คิดกันหลายๆแบบ ทั้งบันไดวน บันไดโครงเหล็ก สุดท้ายก็มาจบที่บันไดปูนธรรมดา ลูกนอนเป็นไม้เก่า ส่วนลูกตั้งก็ขัดมัน

ใช้ไม้แบบประกบ โดยเป็นไม้แบบอัดชานอ้อยที่เป็นลาย เพื่อประกบใต้ท้องบันได และใช้ไม้ไผ่ค้ำยัน

จะเห็นโครงกระดูกบันไดเป็นขั้นๆชัดเจน

ยังไม่ได้แกะไม้แบบออก รอให้ปูนแห้งอีกวันสองวัน เพราะอากาศยังชื้นอยู่

ใต้ท้องบันได พอแกะออกมาก็จะเป็นตามลายไม้ที่เป็นไม้แบบเลยครับ

ตอนนี้ผมตัดสินใจทำส่วนต่อเติมบ้านไปเลย โดยจ้างสถาปนิคคนเดิมเป็นคนออกแบบ และให้ช่างทีมงานลุงคนเดิมมาทำโครงสร้างเหมือนเดิม

ส่วนของห้องน้ำมีการเปลี่ยนแปลง เพราะออกแบบใหม่เป็นส่วนต่อเติมบ้าน พื้นจะต่างระดับกับตัวโครงสร้างของบ้าน

โดยรวมถือว่างานคืบหน้าไปเร็วพอสมควร เดือนกว่าก็ขึ้นชั้นสองเเล้ว

17 มิถุนายน 2555

สรุปแบบต่อเติมเรียบร้อย แบบชั้นเดียว ทำต่อจากห้องน้ำชั้นล่างออกไป

ใช้วัสดุอิฐบล็อคฉาบปูนเปลือยขัดมันธรรมดาเพื่อประหยัดงบประมาณ

ถอดไม้แบบเสาชั้นสองออกเเล้ว เริ่มทำคานชั้นสอง

ในส่วนระเบียงบ้านที่ยื่นออกมา ในแบบเดิมจะใช้กระจกเทมเปอร์ 10 มิล มาทำเป็นระเบียง เเต่งบบานปลาย จึงต้องเปลี่ยนวัสดุเป็นเหล็กฉีกสีดำแทน

ทำขั้นบันไดพื้นระเบียงทางเดินอีกฟากของบ้าน

19 มิถุนายน 2555

เริ่มทำคานและเพดานชั้นสอง ตรงบันไดทางเดิน ต้องใช้ไม้ค้ำยันไว้ก่อน

มองจากหน้าบ้านตอนนี้เริ่มเห็นเป็นโครงสร้างชัดเจนขึ้น

ช่างเริ่มทำผนังอิฐก่อ  โดยเริ่มทำที่ชั้นล่างก่อนเลยครับ

ผนังด้านหลังบันได ก่อผิดที่ เพราะส่วนนี้ว่าง ปรึกษากับทางสถาปนิค สรุปต้องรื้อใหม่

โชคดีที่ปูนยังไม่แห้ง รื้อออกได้ง่าย ไม่เสียหายมาก

เป็นอันต้องทุบทิ้งไปก่อน

เพดานชั้นล่าง ก็คือพื้นชั้นสอง เป็นคอนกรีตสำเร็จรูป ลักษณะเป็นท่อนๆ ผมตั้งใจจะปล่อยให้เป็นอย่างนั้นโดยไม่ต้องทำฝ้า ไม่ต้องทาสี เพียงเเต่เก็บรายละเอียด เช็ดคราบน้ำปูน เคลือบมันนิดหน่อยเท่านั้นก็พอแล้วครับ



 20 มิถุนายน 2555

วันนี้ไปเช็คงานรื้อผนังห้องครัวที่ทำผิดแบบไป

ขึ้นไปชั้นสอง ทำคานไว้เรียบร้อย รอทำโครงหลังคาเมทัลชีทต่อไป

ขนอิฐขึ้นมาไว้ชั้นสองโดยชักรอกขึ้นทีละ 5-6 ก้อน กองไว้รวมกัน

มุมมองตรงนี้เห็นทุ่งนา ภูเขา และโครงการหมู่บ้านจัดสรรที่กำลังเตรียมก่อสร้างเหมือนกัน

มองจากชั้นสอง ช่องบันไดทางขึ้นตอนนี้รอแกะไม้แบบออก ทิ้งไว้หลายวันเหมือนกัน เพื่อให้ชัวร์จริงๆ เพดานสูงตลอดเเนว

ช่างส่วนหนึ่งพ่นโครงเหล็กสีดำ เตรียมทำโครงหลังคา

อีกฟาก ช่างตัดเหล็กเส้นเตรียมทำส่วนข้างบ้านที่ต่อเติมออกไป

ตรงนี้เป็นห้องรับแขก บันไดที่เห็นอยู่ในตัวบ้าน ไม่มีผนังกั้น เพราะต้องการโชว์บันได

ส่วนต่อเติมบ้านที่ยื่นออกมา ปักหลักไม้ไผ่เป็นแนวไว้ ในส่วนนี้จะทำส่วนยื่นเชื่อมกับห้องน้ำชั้นล่าง

มุมจากด้านนอกมองเข้าไปในตัวบ้าน

ถังบำบัดน้ำเสีย บริเวณหลังบ้าน ต้องรอทำส่วนทางเชื่อมก่อน เพื่อจะขยับออกไปอีก



21 มิถุนายน 2555

วันนี้ช่างมาแกะไม้แบบออกแล้ว หลังจากทำมา 5 วัน เพื่อรอให้แห้งสนิทจริงๆ ช่างทำส่วนค้ำยันไว้อยู่ เพื่อความปลอดภัย วัดขนาดสัดส่วนของบันได

มาดูใต้ท้องบันไดที่ใช้ไม้อัดชานอ้อยเป็นแบบ

                   Before                                                                           After

ถอดแบบออกเรียบร้อยแล้วครับ ออกมามี texture เหมือนไม้แบบเลยครับ

อันนี้ตั้งใจ ดูดิบๆดี

ในส่วนของบันไดก็เป็นอันเรียบร้อยโรงเรียนลอฟต์ครับ

...

..

.




Create Date : 24 มิถุนายน 2555
Last Update : 14 เมษายน 2557 23:07:50 น.
Counter : 22174 Pageviews.

3 comment
สร้างบ้าน Loft ตอนที่ 4 - งานเสาคาน

เสาคาน

17 พฤษภาคม 2555

บ้านลอฟต์หลังน้อยของผม 125 ตารางวา บนผืนนาชนบท เริ่มเป็นรูปเป็นร่างบ้างเเล้ว

หลังจากเริ่มสร้างมาได้เกือบเดือน บ้านคืบหน้าไปมาก

วันนี้คนงานเข้าหน้างานเยอะ ต้องเร่งทำงานต่อ

หลังจากใช้ไม้ไผ่จำนวนมากค้ำยันไม้แบบ ตอนนี้ถังบำบัดน้ำเสียลงไปนอนในหลุมที่ขุดเตรียมไว้ก่อนหน้านี้เเล้ว ตอนเเรกติดกับตัวบ้านมากเกินไป ช่างเลยต้องขุดต่อออกไปอีกหน่อย

เผื่อต่อเติมบ้านในอนาคต

งานด้านนอก ที่เห็นคานคอดินสองช่องใหญ่คือส่วนที่จะทำพื้นระเเนง ยาว 7 เมตร



 20 พฤษภาคม 2555

งานในส่วนนี้ภาษาช่างเรียกว่า "ทำปีกบ้าน" คือส่วนที่ยื่นออกมาจากตัวบ้าน โดยไม่มีเสาค้ำยัน

เพดานโรงจอดรถ โดยใช้ไม้แบบลักษณะเคลือบมันเล็กน้อย

27 พฤษภาคม 2555

ทำคานชั้นสอง และระเบียงชั้นสองส่วนที่ยื่นออกไปจากตัวบ้าน



 ไม้แบบ (เช่ามา) ลักษณะเป็นแผ่นๆ มีไม้ประกบด้านหลัง

วันนี้บริษัทมาแกะไม้แบบชั้นล่างออกคืนไปเเล้ว





เกิดปัญหาเทเสาโรงรถ เทปูนไม่ตรงกับคาน ช่างอธิบายว่ามันได้ Center แล้วไม่ต้องห่วง

ไม่ส่งผลกระทบอะไรมากเพราะด้านบนจะเทปูนทับไปอีกที จึงมองไม่เห็นคานล่างอยู่เเล้ว

ให้สบายใจได้ ไม่มีผลกับโครงสร้างบ้าน ในส่วนนี้เป็นแค่เสาโรงรถ

30 พฤษภาคม 2555

หลังจากเทคอนกรีตเสร็จ แห้งเร็วมาก ตอนนี้ปีกหน้าบ้านเสร็จเเล้ว เริ่มแกะไม้ไผ่ค้ำยันออกไปบ้าง และต้องรอคอนกรีตแห้งประมาณ 3-5 วัน เพราะฝนตกทุกวัน อากาศชื้น

ส่วนพื้นชั้นสอง ใช้คอนกรีตสำเร็จรูป วางเรียงกันทั้งชั้น

เว้นช่องว่างด้านสำหรับทำบันไดขึ้นชั้นสอง ยังไม่มีบันไดบ้าน เลยต้องใช้บันไดไม้ที่ทำกันเองขึ้นไปทำงานชั้นสองก่อน ส่วนคานสำหรับทำพื้นระเเนงไม้เก่าด้านข้างของตัวบ้าน

จะเทต่ำกว่าคานคอดินตัวบ้านประมาณ 10 cm

หน้าบ้าน พื้นที่ 100 ตร.วา. เหลือพื้นที่ด้านข้างบ้านอีกนิดหน่อย ใช้เวลา 1 เดือน ทำได้หนึ่งชั้นเเล้ว

31 พฤษภาคม 2555

วันนี้อากาศเป็นใจ วันนี้ใช้รถเครนและรถคอนกรีตผสมสองคัน มาเทพื้นชั้นสองทั้งหมด



ช่างอีกคน กำลังรื้อไม้ค้ำยันโรงรถด้านหน้าที่เทคอนกรีตไปก่อนหน้าเเล้วออก พร้อมกับแกะแบบออก

จะเห็นเพดานโรงรถเคลือบมันนิดๆตามไม้แบบ

ช่างค่อยๆบรรจงเทคอนกรีต เนื่องจากคอนกรีตที่เทลงมา จะมีน้ำปูนจะลอยอยู่ด้านบน ส่วนหิน ทราย ที่หนักกว่าจะกองด้านล่าง ช่างจึงต้องใช้เครื่องมือเพื่อเกลี่ยให้คอนกรีตผสมกันเรียกว่า

"เครื่องจี้คอนกรีต"

ช่างเทคอนกรีตในส่วนที่เป็นระเบียงยื่นออกจากตัวบ้าน พร้อมกับจี้คอนกรีตไปพร้อมกัน

1 มิถุนายน 2555

 ปีนบันไดขึ้นไปดูงานที่เพิ่งเทไปเมื่อวาน แห้งเร็วมาก ตอนนี้เห็นเป็นห้องต่างๆแบ่งระดับกันชัดเจนขึ้น

ส่วนที่ต่ำกว่าจะเป็นห้องน้ำ ระเบียง และหลังคาโรงรถ

ช่องบันไดทางขึ้น และปีกข้างบ้านที่ยาวขนานไปถึงโรงรถหน้าบ้าน

สถาปนิคออกแบบให้มีปีกทั้งหมดสามด้าน รอบตัวบ้านกันเลย

เริ่มทำไม้แบบ หล่อเสาชั้นสองแล้วครับ

4 มิถุนายน  2555

หลังจากแกะไม้แบบออก ก็จะได้เสาชั้นสองเรียบร้อย สวยงาม

8 มิถุนายน 2555

ในช่วงนี้ผมให้ช่างมาเดินท่อป้องกันปลวก โดยคิดค่าใช้จ่ายเป็นตารางเมตรๆ 50 บาท ทั้งหมด 125 ตร.ม. คิดราคาจากพื้นที่ใช้สอยของบ้านทั้งชั้นบนเเละล่าง รวมค่าน้ำยาปลวก ค่าท่อ และอุปกรณ์อื่นๆ ค่าเเรงทั้งหมดเหมาจ่าย 7,500 บาท

(เดินท่อกันปลวก เพื่อฉีดน้ำยาชั้นล่างชั้นเดียว)

แกะแบบเพดานชั้นล่างออกหมดเเล้ว นำคอนกรีตสำเร็จรูปวางให้เต็ม

เดินท่อปลวกวันเดียวเสร็จ

พื้นคอนกรีตชั้นล่างใช้แบบสำเร็จเหมือนกัน

ปีกด้านข้างตัวบ้าน แกะแบบออกเรียบร้อย จะเห็นยื่นออกจากตัวบ้าน

สามารถเดินข้างบนได้ แต่ตอนนี้ยังไม่กล้าเดินครับ

สรุป

ทำเสา โครงสร้างทั้งหมด พื้นชั้นล่างและชั้นบน

ขอบคุณทีมงานช่างลุงมาที่ทำงานโครงสร้างเสร็จเรียบร้อย ในระยะเวลา  1 เดือน

ต่อไปจะทำหลังคา บันได ผนังทั้งหลัง กว่าจะเสร็จก็น่าจะใช้เวลาเดือนกว่าๆ

โดยใช้ทีมงานช่างอีกชุดหนึ่งเข้ามาทำ

................





Create Date : 24 มิถุนายน 2555
Last Update : 14 เมษายน 2557 23:06:47 น.
Counter : 12923 Pageviews.

1 comment
สร้างบ้าน Loft ตอนที่ 3 - งานฐานราก

งานฐานราก


หลังจากวางเสาเอกไปเรียบร้อย เริ่มต้นเดือนพฤษภาคม เเรงงานที่หยุดยาวก็เริ่มเดินเครื่องต่อ

 งวดงานเเรกที่ผมต้องจ่ายไปก่อน จะเป็นค่าใช้จ่ายวัสดุพวกเหล็ก ปูน คอนกรีต อุปกรณ์ที่จำเป็นในการสร้างฐานรากตอม่อ งานติดตั้งถังบำบัด และคานชั้นล่างจนเเล้วเสร็จ

เพื่อให้ทางธนาคารมาตรวจงาน

เเละอนุมัติเงินก้อนเเรกมาให้ (งวดเเรกธนาคารจะจ้างบริษัทมาประเมิน เสียค่าใช้จ่าย 1,070 บาท)

7 พฤษภาคม 2555

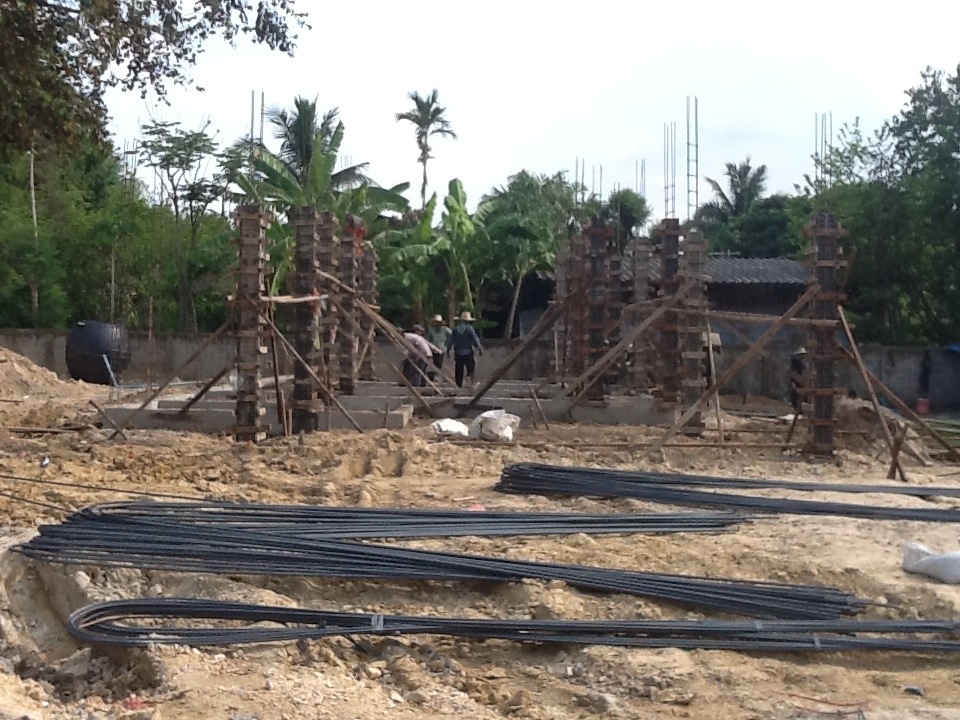

ช่วงเเรกของงานก่อสร้าง ช่างจะมัดเหล็กเส้นเข้าด้วยกัน เป็นสี่เหลี่ยม เพื่อทำเป็นโครงของเสาหลัก

เตรียมพร้อมไว้ทั้งหมด 17 ต้น

เสาหลักของบ้านทั้ง 17 ต้น

ช่วง 2-3 วัน ก่อนหน้าการก่อสร้าง ฝนตกติดต่อกันหลายวัน ที่ดินก็กลายสภาพอย่างที่เห็น

สภาพหน้าดินเละหมดเลย เลยต้องหยุดงานไปก่อน

10 พฤษภาคม 2555

ท้องฟ้าแจ่มใสอีกครั้ง

มาถึงโครงสร้างเสาตอม่อ ใช้คนงาน 3-4 คน รวมหัวหน้าช่าง

บางวันหัวหน้าคนงานก็หอบคนงานมาเป็นสิบคน บางวันก็มาสองสามคน ขึ้นอยู่กับคิวงาน

มีการวางไม้แบบ (เช่า)ในส่วนของคานคอดิน ช่วงนี้งานจะเดินเร็ว

เตรียมเทคอนกรีตแล้ว

ลงเหล็กเส้นเสาบ้านทั้งหมดเสร็จเรียบร้อย วางไม้เเบบ เพื่อเตรียมเทคอนกรีต

รถคอนกรีตผสม ขนาด 7 คิว สามารถเทพื้นสูง 10 cm ได้  70 ตร.ม.

ปากทางเข้าที่ดิน สภาพของดินยังอมน้ำเป็นโคลนอยู่ รถเทคอนกรีตไม่สามารถขึ้นมาได้

จึงต้องเอาคอนกรีตออกบ้าง ให้น้ำหนักรถมันเบาลง พอที่จะขับเข้ามาอย่างทุลักทุเล

เทคอนกรีตผ่านท่อลำเลียง

ใช้รางจากรถเทในส่วนคานคอดิน

ทางวิศวกรต้องคุมงานเทคอนกรีต และคำนวณปริมาณคอนกรีตไปด้วย

เทคานคอดินบ้านทั้งหลังใช้เวลาไม่กี่ชั่วโมง พอรถคันแรกคอนกรีตหมดก็สั่งคันที่สองมาต่อเลย

ขุดหลุมหลังบ้านเตรียมไว้เพื่อเอาถังบำบัดน้ำเสียลงไป ที่บ้านไม่ใช้ถังดักไขมัน

เพราะคิดว่าคงไม่ได้ทำอาหารมากนัก

12 พ.ค.2555

คานคอดินแห้งแล้ว ช่างแกะไม้เเบบออก ก็จะได้คานคอดินสวยงามแบบนี้

พอที่จะมองสัดส่วนของบ้านว่าส่วนไหนเป็นอะไร

ในส่วนของเสาบ้านต้องเทคอนกรีตที่ผสมจากเครื่องโม่ใส่ถังขึ้นไปเททีละถังๆๆๆ จนเต็ม พร้อมกับเกลี่ยคอนกรีตให้เสมอกัน

(เเนะนำว่าถ้าจะทำเสากลมให้ทำตอนนี้เลย ตอนเเรกช่างบอกว่าเราสามารถเกลาให้เสากลมทีหลังได้ แต่ไปๆมาๆก็ไม่ได้ทำตามที่ตั้งใจ เพราะทำไม่ได้เเล้ว)

เทเสาให้ครบทั้ง 17 เสา

เป็นอันเสร็จเรียบร้อยในการหล่อเสาคอนกรีต

หล่อเสาทีละเสา จนเสร็จเรียบร้อยทั้งหมด ทิ้งไว้หนึ่งวัน แดดแรงๆ

ช่างเตรียมเหล็กเส้นมาทำคานชั้นสองต่อไป

13 พ.ค. 2555

แกะเเบบเสาทั้งหมด 17 ต้นออกเรียบร้อย ออกมาสวยงาม


เสร็จงานเสา คานคอดิน ช่างเตรียมตัวทำในส่วนพื้นชั้นล่าง คานชั้นสอง เสาชั้นสอง และพื้นชั้นสองต่อไป เตรียมไม้ไผ่มาเพื่อค้ำยันคาน

สรุปงานงวดงานที่ 1

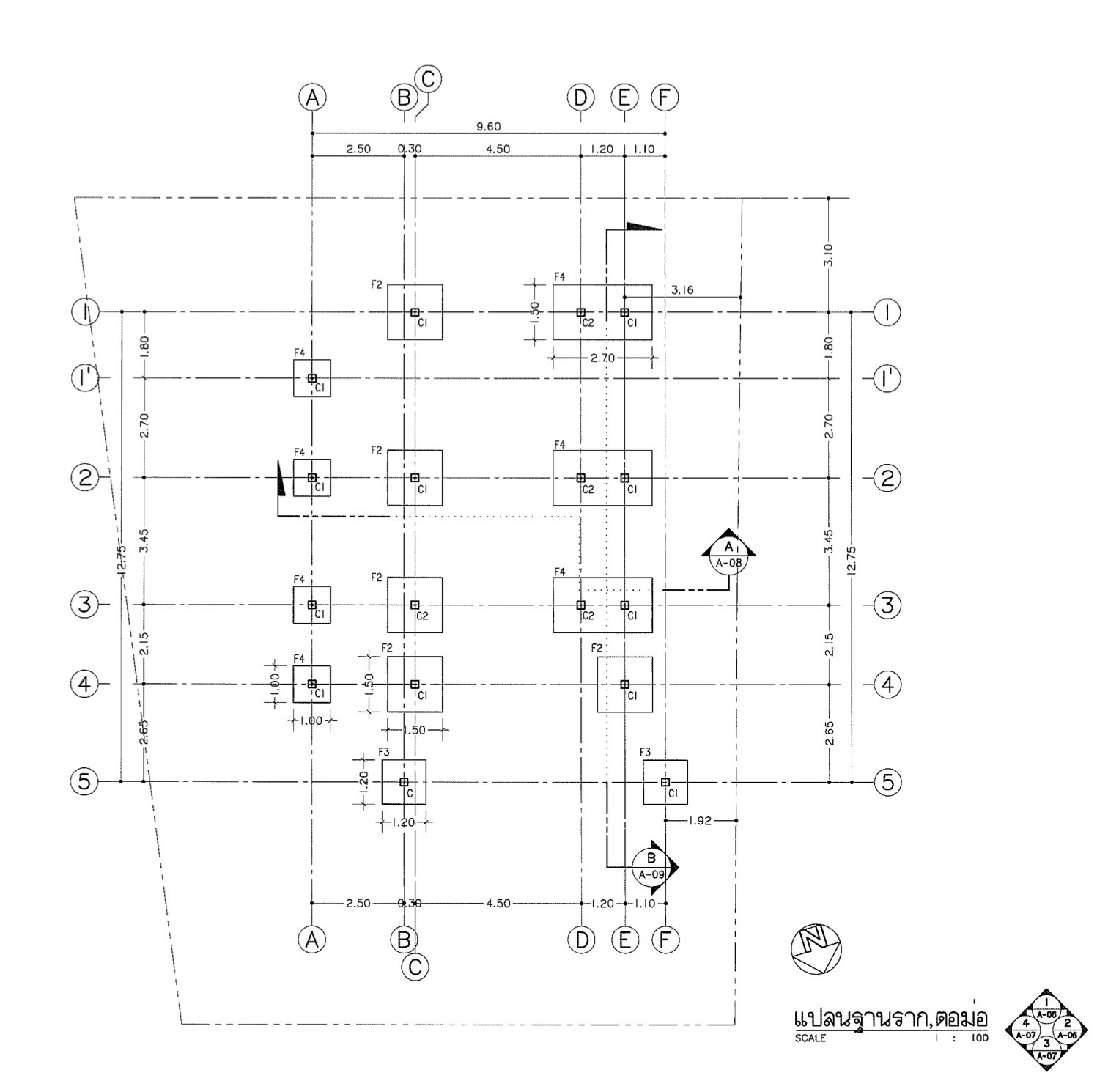

เตรียมสถานที่ วางผัง โครงสร้างฐานราก ตอม่อ คานชั้นล่างและงานติดตั้งถังบำบัด

.

 ทางธนาคารให้เราไปทำนิติกรรมสัญญา ประกอบด้วย

1.ค่าจำนองที่ดิน คิด1% ของราคาบ้านรวมค่าอากร ไปทำเรื่องที่สำนักงานที่ดินจังหวัด

2.ทำประกันภัยบ้าน 6,000 บาท / 3 ปีที่ธนาคาร

.............




Create Date : 24 มิถุนายน 2555
Last Update : 14 เมษายน 2557 23:05:14 น.
Counter : 14752 Pageviews.

10 comment
สร้างบ้าน Loft ตอนที่ 2 - ลงเสาเอก

26 เมษายน 2555

-ลงเสาเอก-

หลังจากถมที่ดินสูง 50 cm เรียบร้อยเเล้ว ก็ได้หาฤกษ์วันลงเสาเอกคือ

วันพฤหัสบดีที่ 26 เมษายน 2555

ในขั้นตอนการเตรียมการ ได้ให้พ่อหมอเป็นคนจัดการทั้งหมด และทางผู้รับเหมาจัดการเรื่องค่าใช้จ่าย ของใช้ต่างๆที่ใช้ประกอบพิธี ได้แก่ ต้นอ้อย กล้วย มะพร้าว ผ้าแพร สายสิญจน์ ฯลฯ

เตรียมเหรียญไว้สำหรับใส่หลุมเสาเอก โดยใช้เหรียญทอง-เงิน-ทองเเดง ทั้งหมด 99 เหรียญ



ผู้รับเหมาได้ขุดหลุมเตรียมไว้ก่อนเเล้ว เพื่อเตรียมลงเสา ขุดหลุมลึกเกือบสามเมตร ทั้งหมดสิบกว่าหลุม ตามตำแหน่งเสาบ้าน

  พ่อครูทำพิธีไหว้เจ้าที่  ฤกษ์ 9.19 น. ตามหลักความเชื่อเสาเอกต้องอยู่ทางทิศเหนือของบ้าน

ตรงกับเสาห้องนอนเจ้าของบ้านพอดี



เริ่มพิธีกรรม พ่อครูเริ่มโรยดอกไม้กับเหรียญที่เตรียม ลงหลุมเสาเอกที่เตรียมไว้

ผ้าแพรมัดเสาเอก และด้ายสายสิญจน์

เสาเอกที่มัดด้วยกล้วย มะพร้าว และเสื้อผ้าของเจ้าของบ้าน พ่อครูกำลังมัดผ้าแพรสีกับเสาเอก

มัดผ้าแพรและพวงมาลัยโดยให้เจ้าบ้านคล้องมาลัยหัวเสาให้สูงที่สุด ที่สำคัญอย่าให้หลุด



ลงเสาเอกเรียบร้อย เป็นอันเสร็จพิธี

ค่าใช้จ่ายในการลงเสาเอก 3,000 บาท



29 เมษายน 2555

-เริ่มต้นสร้างบ้าน-

คนงานก็เริ่มทำในส่วนของฐานราก  นั่งมัดเหล็กเส้นเพื่อทำโครงเหล็กจำนวนมาก เนื่องจากพื้นที่ของบ้านขนาดเล็ก ใช้เสาสิบกว่าต้น และถมที่ระดับ 50 cm ไปแล้ว การวางฐานราก

จึงไม่ต้องเจาะเสาเข็ม


 .........





Create Date : 24 มิถุนายน 2555
Last Update : 14 เมษายน 2557 23:04:07 น.
Counter : 8412 Pageviews.

1 comment
สร้างบ้าน Loft ตอนที่ 1 - ถมที่ดิน

ปี พ.ศ. 2555

จุดเริ่มต้นการสร้างบ้าน Loft


กว่าจะมาถึงวันนี้ วันที่ได้เป็นเจ้าของที่ดิน เราผ่านอะไรมาเยอะ

จองบ้านเสียเงินไปเป็นแสนๆ โดยไม่ได้อะไรเลย สุดท้ายต้องไปให้บริษัทออกแบบบ้านให้

จนในที่สุดเรากำลังจะได้สร้างบ้านสมใจเเล้วครับ

.

.

2 มีนาคม 2555


ซื้อที่ดิน 100 ตร.วา อ.สันกำเเพง จ.เชียงใหม่ 100 ตร.วา ราคา 750,000 บาท

.

.

3 มีนาคม 2555

ปรับพื้นที่ ช่วยกันเก็บฟืน เก็บขยะ เกลี่ยที่ดินให้เสมอกัน ถางหญ้า ในส่วนของตอม่อ โรงเก็บข้าวเดิมของเจ้าของที่ จ้างรถตักมาขุดออก (2,500 บาท)

8 มีนาคม 2555

ก่อนจะถมดิน ต้องถางหญ้าก่อน จ้างชาวบ้านมาถาง พร้อมกับทำรั้วลวดหนามยาว 22 เมตร

 ใช้เสาปูน 11 ต้น เหมาจ่ายค่าวัสดุและค่าเเรง 3,000 บาท

พ่นสีแดงบริเวณเสารั้ว ไว้เป็นจุดบอกระดับดินที่จะถม ประมาณ 50 cm

11 มีนาคม 2555

ถมที่บ้าน 100 ตร.วา สูง 50 ซม. เหมาทั้งดินเเละรถเกลี่ย รถบด 25,000 บาท



หลังจากถมที่เสร็จเเล้ว ก็ไปดูต้นไม้ที่จะทำเเนวรั้ว

เราเลือกต้นข่อยมาทำแนวรั้ว

สนนราคาต้นข่อย 50 ต้นๆละ 100 บาท ปุ๋ย 15 กระสอบๆละ 30 บาท

ต้องใช้ปุ๋ย 1 กระสอบ/ต้นไม้ 2-3 ต้น

17 มีนาคม 2555

-วันปลูกต้นไม้แห่งชาติ-

ออกเดินทางไปรับต้นข่อยมาบ้าน

ร้านตั้งอยู่ข้างทางขาออก บนถนนซุปเปอร์เชียงใหม่-ลำพูน นอกจากต้นข่อยเเล้ว ก็มีหินขายด้วย

ช่วยกันคนละไม้ คนละมือ

ปุ๋ยดินดำ ใช้ 2-3 ต้น/ 1 กระสอบ

เซาะร่องใกล้ๆกับเเนวรั้วลวดหนามให้ลึกพอประมาณ ที่จะลงต้นไม้ในถุงดำได้

เราขุดกัน 4-5 คน ไม่นานก็เสร็จ เหนื่อยก็พัก จอบเสียมก็ไปยืมลุงข้างบ้าน

ที่เตรียมไปมีเเต่ของกินกับน้ำดื่มเเค่นั้น

ใช้เวลา 2 ชั่วโมงก็เสร็จ แดดเริ่มร้อนเเล้ว เริ่มทำตอน 10 โมง เสร็จงานตอนเที่ยง

กลบดินเรียบร้อย

รดน้ำ เป็นเสร็จสิ้นภารกิจ

ผ่านไป 2 อาทิตย์...

ต้นข่อยที่ปลูกไว้ เขียวบ้าง เหลืองบ้าง  จากสภาพอากาศช่วงนี้ร้อนอบอ้าว

ลุงข้างบ้านต้องรดน้ำวันละ 3 รอบ

เราหาฤกษ์ลงเสาเอก สรุปได้วันที่ 26 เมษายน  ช่วง 09-12.00 น. เป็นฤกษ์ลงเสาเอก

..

.

23 เมษายน 2555

ทางผู้รับเหมา เดินทางไปดูที่ก่อสร้าง พร้อมกับพาช่างมาวัดสเกลบ้านและกำหนดจุด

โดยการขึงเชือก

โดยเชือกจะโยงตามจุด ให้เห็นโครงสร้างของบ้าน ห้องไหนเป็นห้องไหน แบ่งเส้นกันให้เห็นตรงนี้เลย

อากาศร้อนมาก ดินแห้งกรอบหมดเลย

สรุปค่าใช้จ่าย

  1. ปรับเคลียร์พื้นที่ (3/3/55)        2,500 บาท

  2. ถางหญ้า (3/8/55)                      200 บาท

  3. รั้วลวดหนาม (3/8/55)             3,000 บาท

  4. ถมที่ (3/11/55)                      25,000 บาท

  5. ต้นข่อย-ปุ๋ย (3/17/55)            5,350 บาท

...

ตอนต่อไป จะเป็นเรื่องเกี่ยวกับการลงเสาเอกบ้านครับ








Create Date : 24 มิถุนายน 2555
Last Update : 14 เมษายน 2557 23:02:33 น.
Counter : 14186 Pageviews.

20 comment
1  2  3  4  5  6  7

kitiwat
Location :
เชียงใหม่  Thailand

[ดู Profile ทั้งหมด]
 ฝากข้อความหลังไมค์
 Rss Feed
 Smember
 ผู้ติดตามบล็อก : 224 คน [?]



New Comments
Group Blog
All Blog
